旧瑞祥橋撤去その2工事
- ホーム >
- 実績紹介 >
- 旧瑞祥橋撤去その2工事
土木 完成
実施場所 | 新潟県見附市 |
---|---|
竣工年度 | 令和5年度 |
用途 | 橋撤去 |
令和5年5月(進捗率98.0%) |
高水護岸ブロックの設置が完了し主要工種の施工が完了しました。
来月は仮設道路の撤去を行い無事故での竣工を目指します。
令和5年3月(進捗率57.1%) |
右岸A2橋台躯体の切断撤去が完了しました。来月は地中にある基礎杭の撤去を開始します。
令和5年2月(進捗率48.2%) |
仮桟橋の一時撤去が完了し、別途工事施工により現場を閉所しています。
3月中旬に現場再開予定です。
令和5年1月(進捗率41.7%) |
今月は除雪に追われながらも橋脚2箇所の撤去が無事完了しました。
橋脚の基礎杭にはコンクリートが詰まっており、簡単には吊上げられず撤去には苦労しました。
令和4年12月(進捗率27.1%) |
橋梁下部工撤去を開始し、桁受Coと橋脚の撤去を進捗しています。1月中には橋脚2箇所の撤去が完了予定です。
令和4年11月(進捗率13.8%) |

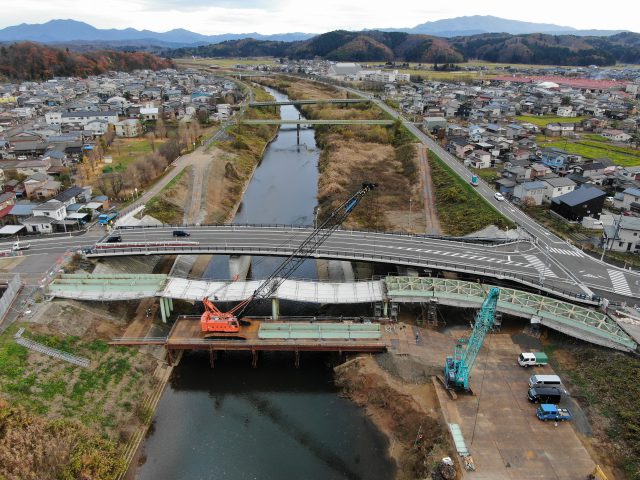

本工事の主要工種である旧瑞祥橋の鋼橋上部の撤去があと少しで完了となります。
1径間長さ22.6m重さ14.2tを大型クレーンで吊り上げて撤去します。その後、人力作業により分割し集積します。
令和4年10月(進捗率10%) |
10月より旧瑞祥橋撤去その2工事が始まりました。
瑞祥橋:見附市刈谷田川に架かり1963年(昭和38年)に開通し現在59年経ち、老朽化した橋の一部を撤去する工事です。
現在は橋を解体するための重機足場(仮桟橋)の設置を行っています。
