中ノ口川西部地区 旧味方排水路第3次工事

土木 完成

実施場所 新潟県新潟市
竣工年度 令和4年度
用途 排水路

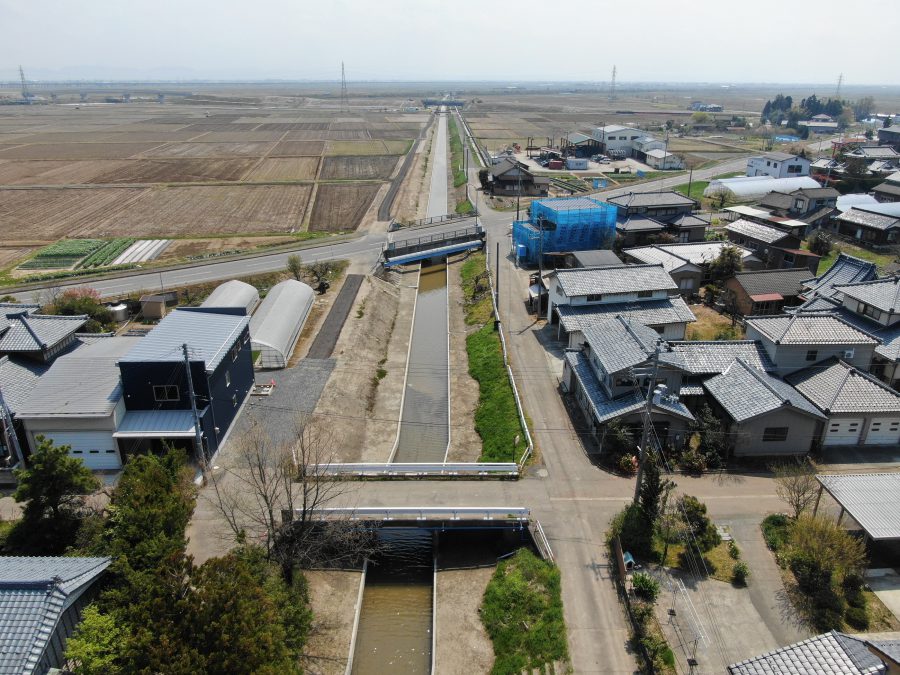

令和4年3月(進捗率96.6%)



排水路内の作業は完了しました。
4月は田んぼの復旧と敷砂利を施工していきます。





令和4年2月(進捗率85.9%)



L型ブロックの設置は完了しました。
3月は埋戻しと流末工がメインの作業となります。





令和4年1月(進捗率67.9%)



橋下のL型ブロックの敷設は、エコンローラー工法にて施工しています。
2月中にはL型ブロック施工完了予定です。





令和3年12月(進捗率44.3%)



L型ブロックの敷設が約半分終わり、底版コンクリートの打設を行っています。





令和3年11月(進捗率18.7%)



上下流から作業を進めています。
来月はL型ブロックの設置をしていきます。





令和3年10月(進捗率5.3%)



仮設道路完了しました。
これから排水路内の工事をはじめます。
